โครงการงานก่อสร้างอาคารศูนย์พัฒนาสมรรถภาพและการเรียนรู้ สถาบันการบินพลเรือน
โครงการก่อสร้าง
อาคารศูนย์พัฒนาสมรรถภาพและการเรียนรู้
สถาบันการบินพลเรือน กรุงเทพมหานคร
หน้าแรก
ข้อมูลโครงการ
แผนที่ตั้งโครงการ
ลักษณะโครงการ
รายละเอียดสำคัญของโครงการ

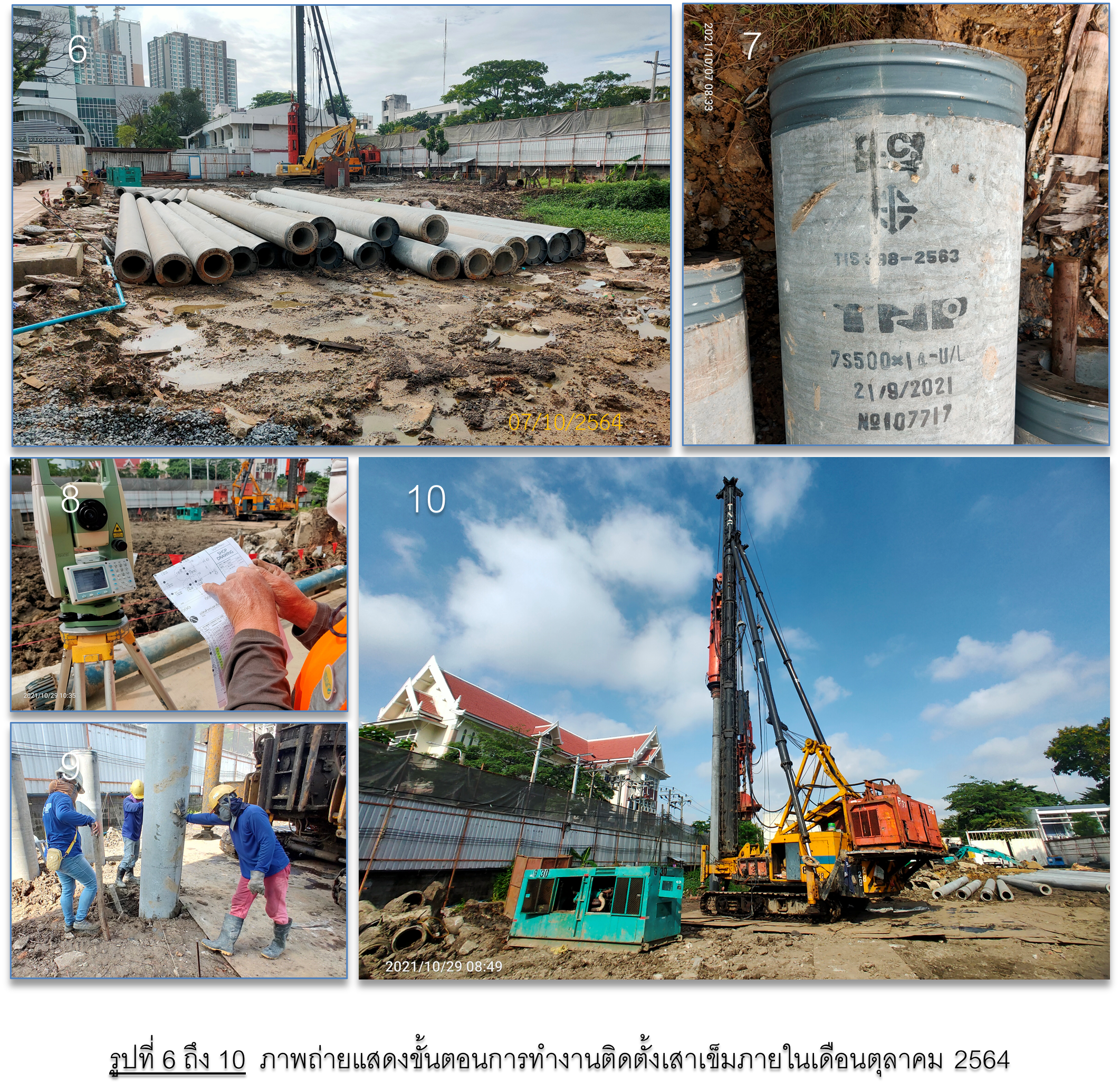

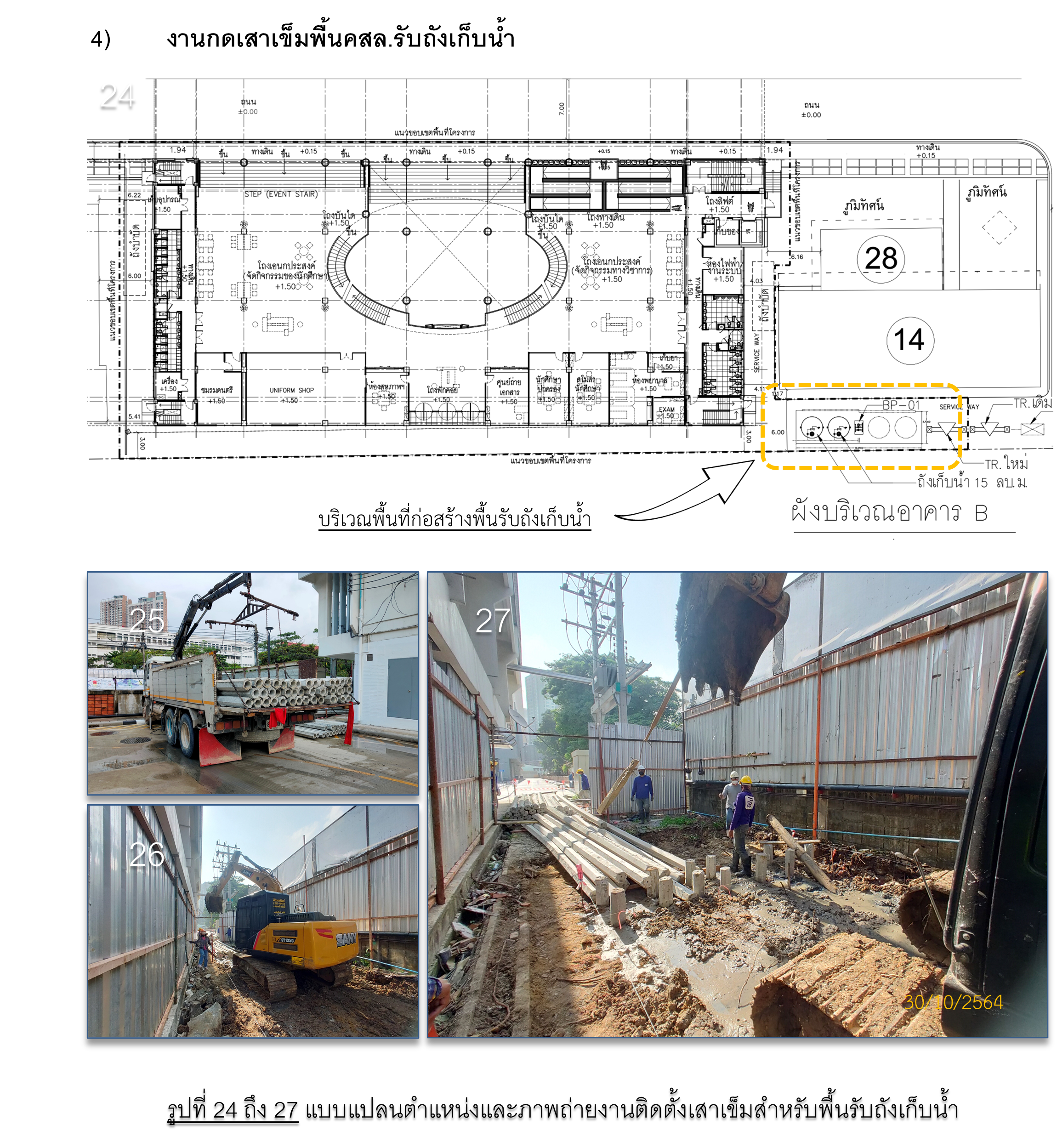

ความคืบหน้าโครงการ
ความคืบหน้าประจำเดือน
ภาพถ่ายมุมสูง

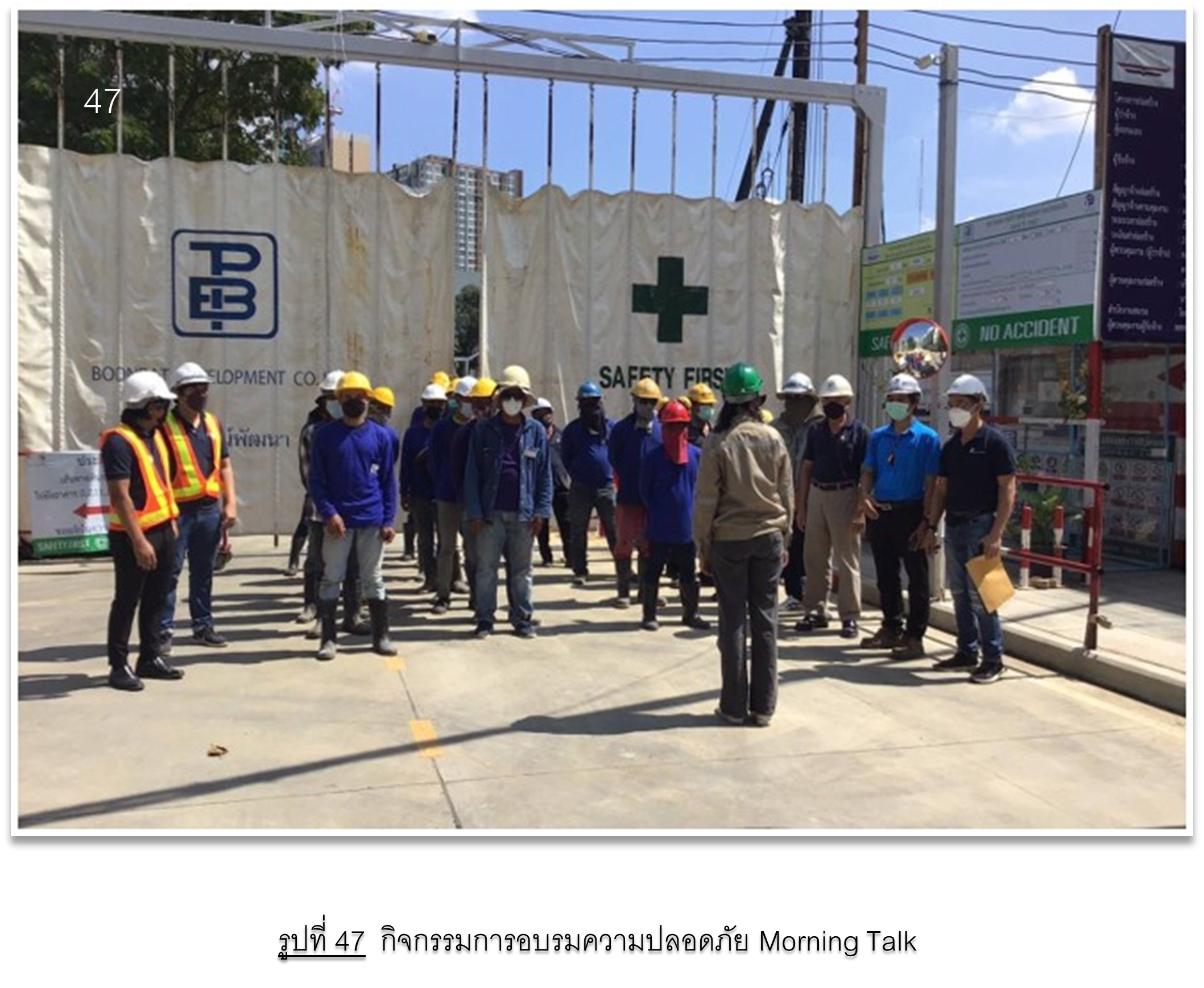

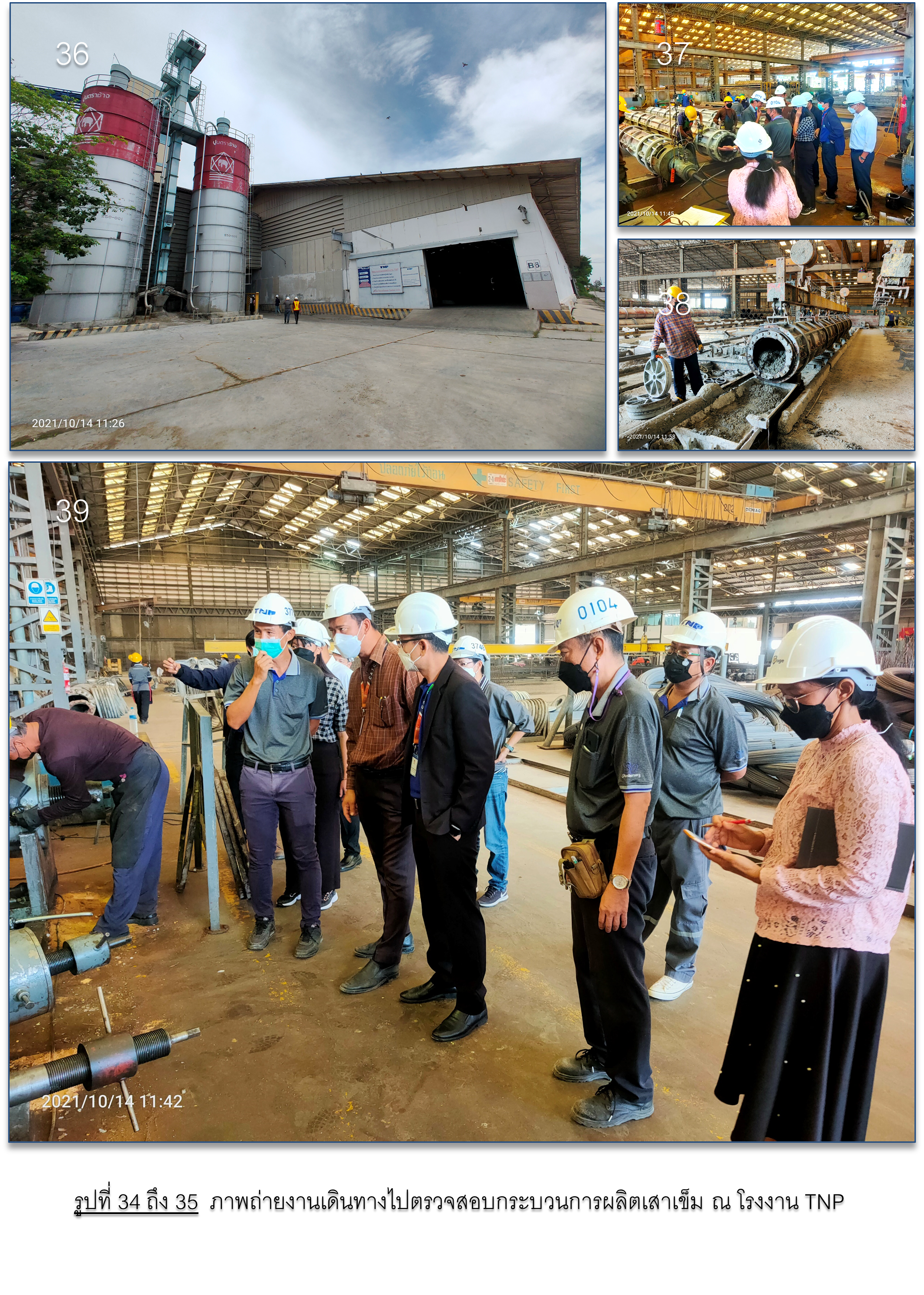

กิจกรรมถ่ายทอดองค์ความรู้
กิจกรรมและการประชุม
การประชุมประจำสัปดาห์
การประชุมตรวจการจ้างผู้ควบคุมงาน
การประชุมตรวจการจ้างผู้รับจ้าง
การประชุมวาระพิเศษ
กิจกรรมอื่นๆ
กิจกรรมอื่นๆ
ติดต่อเรา
เข้าสู่ระบบ

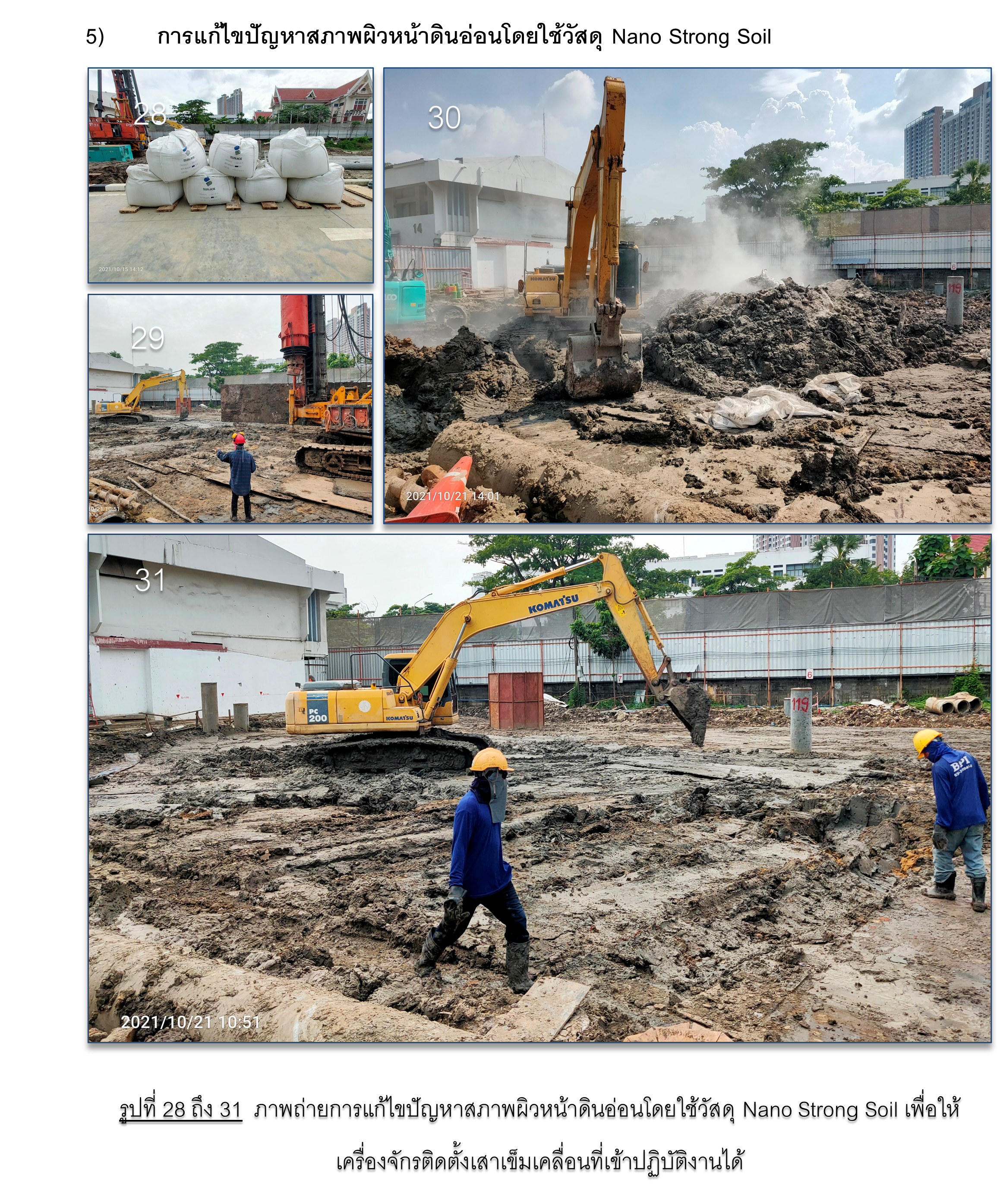

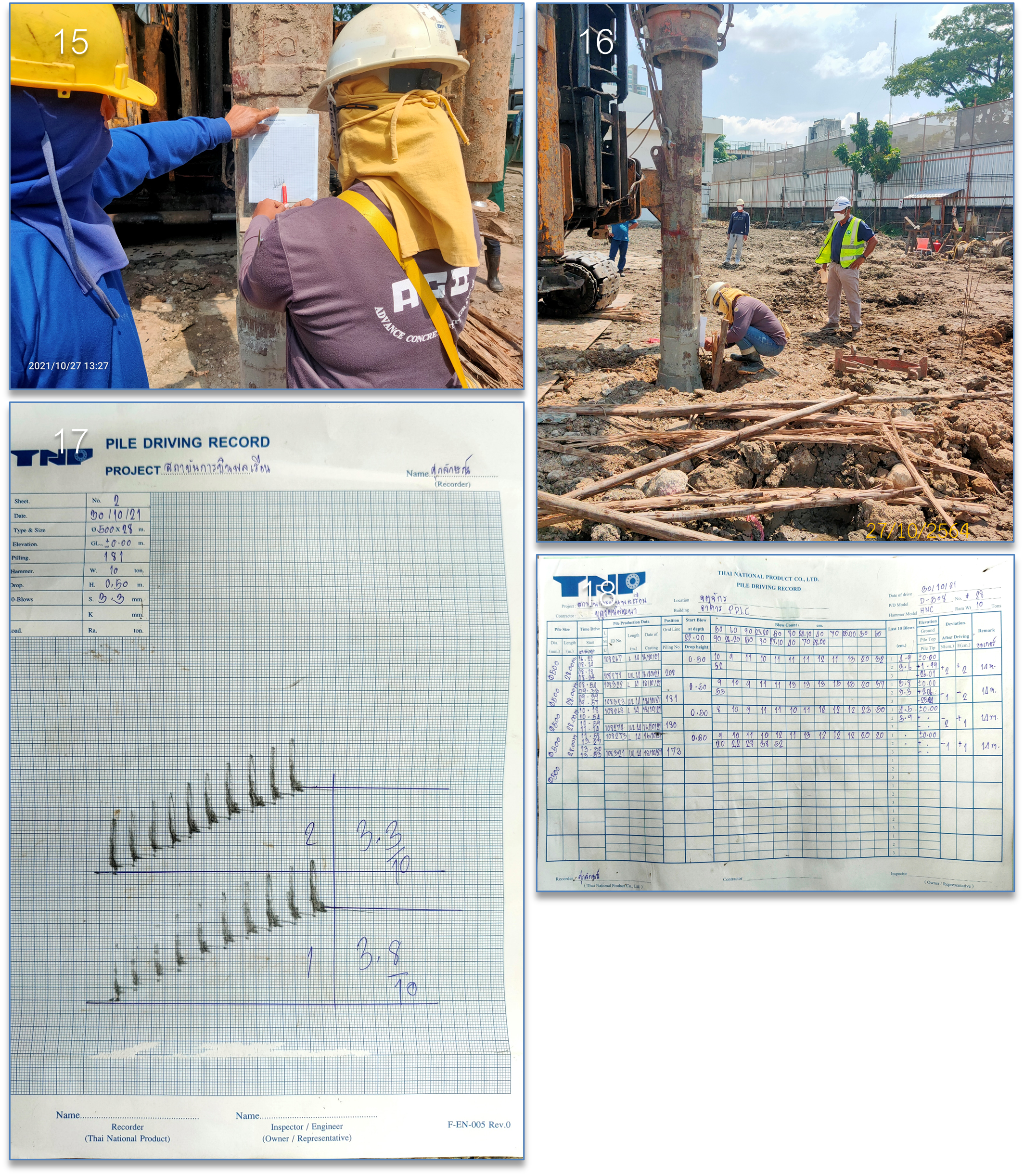

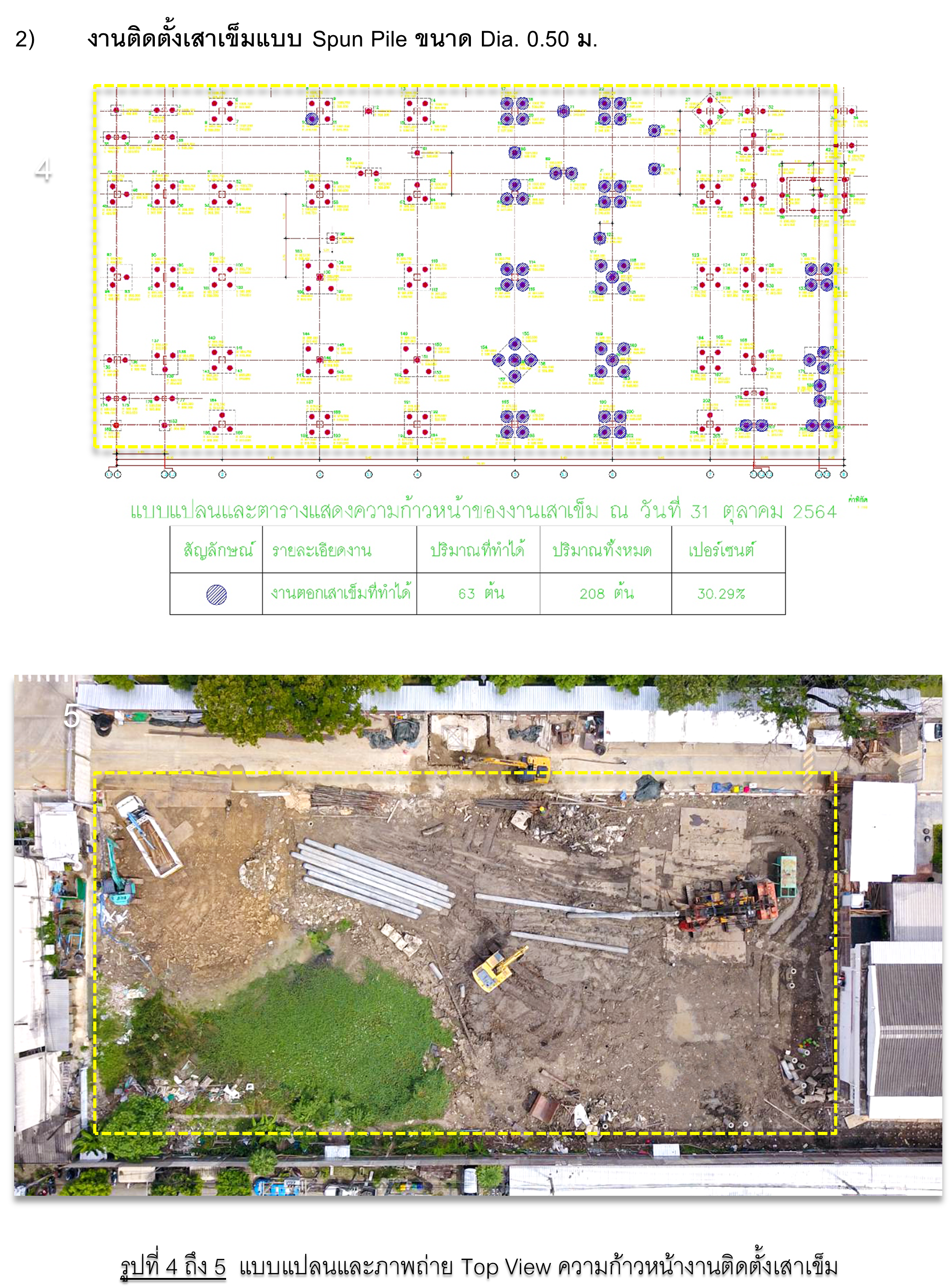

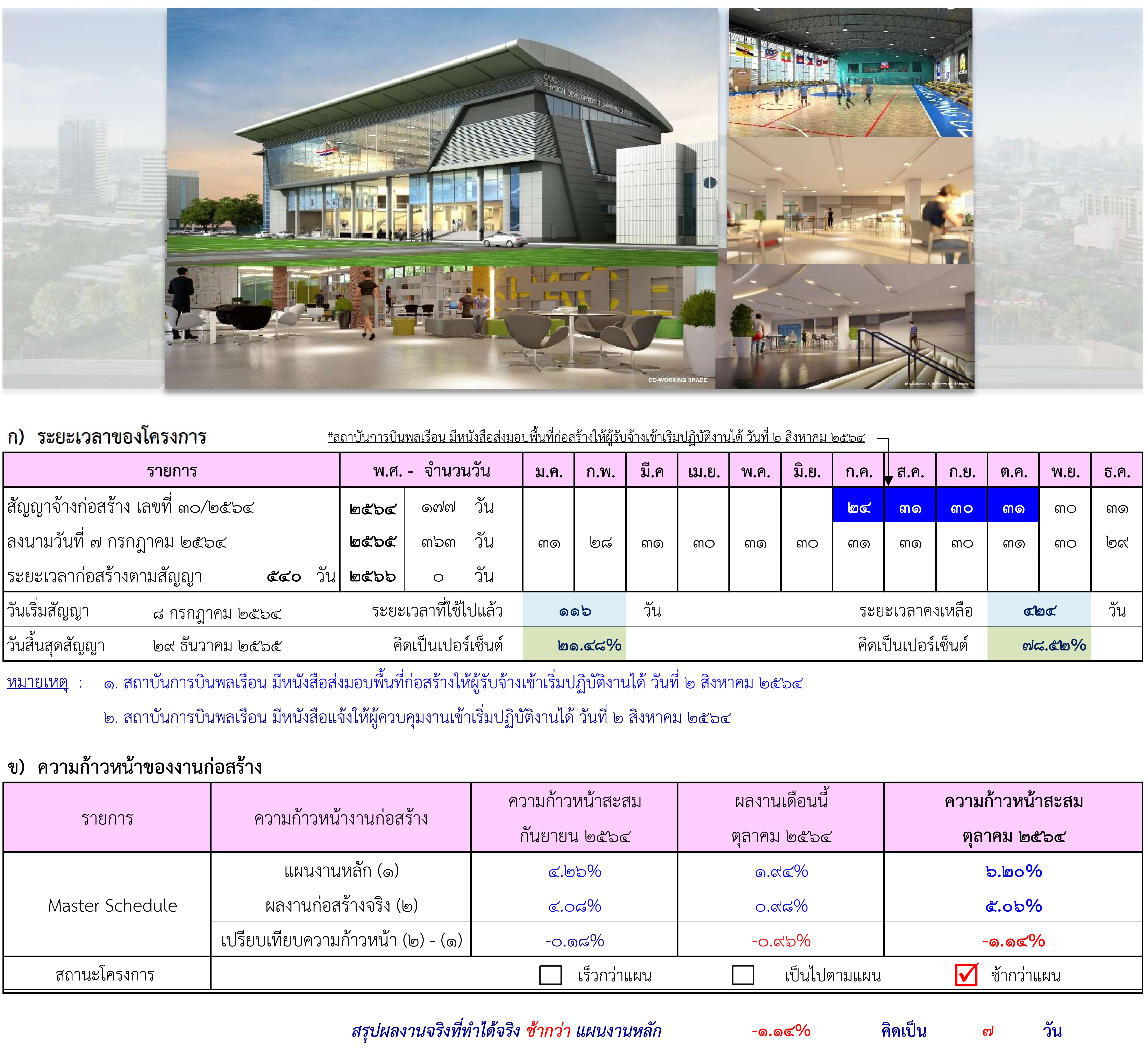

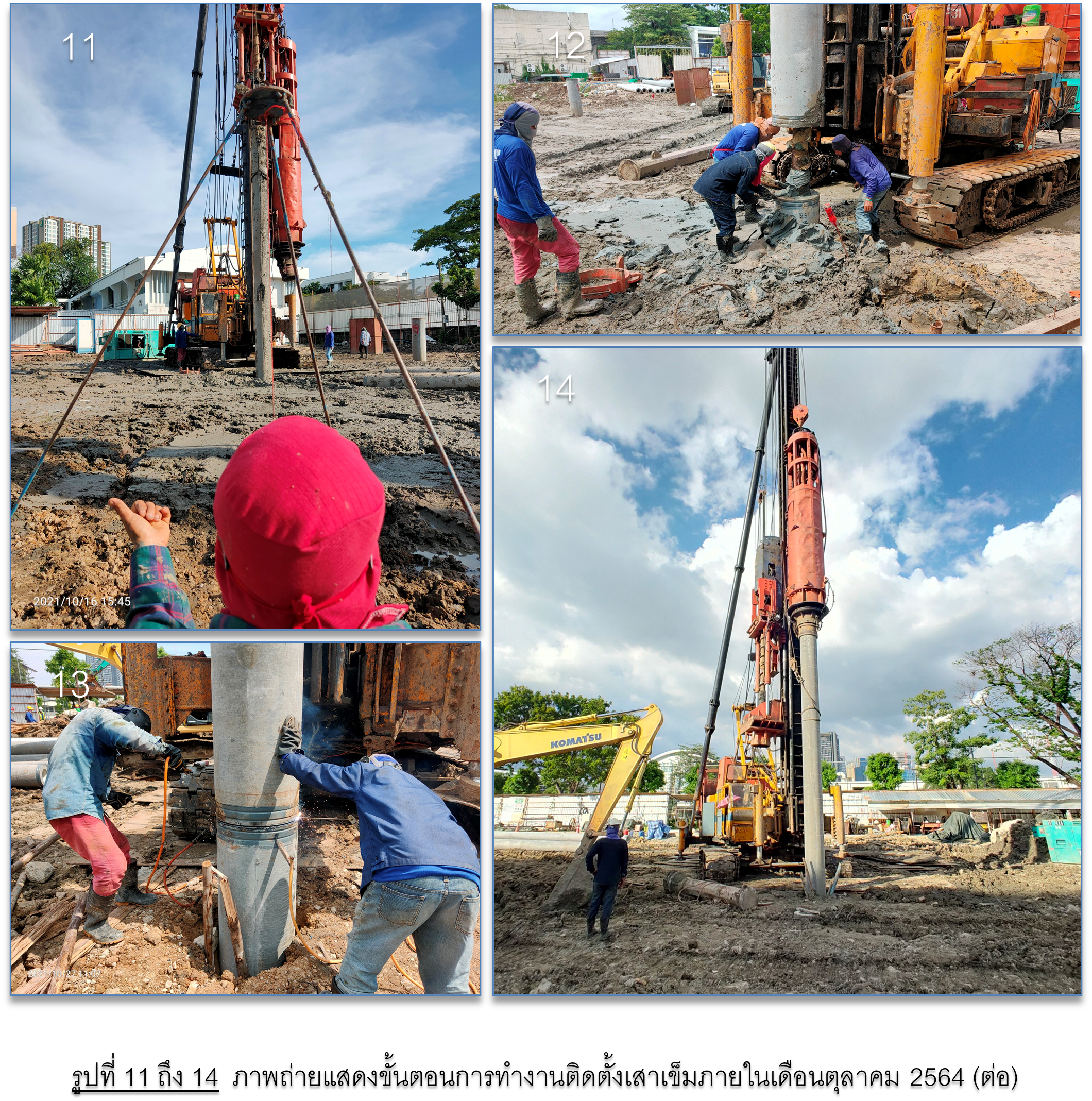

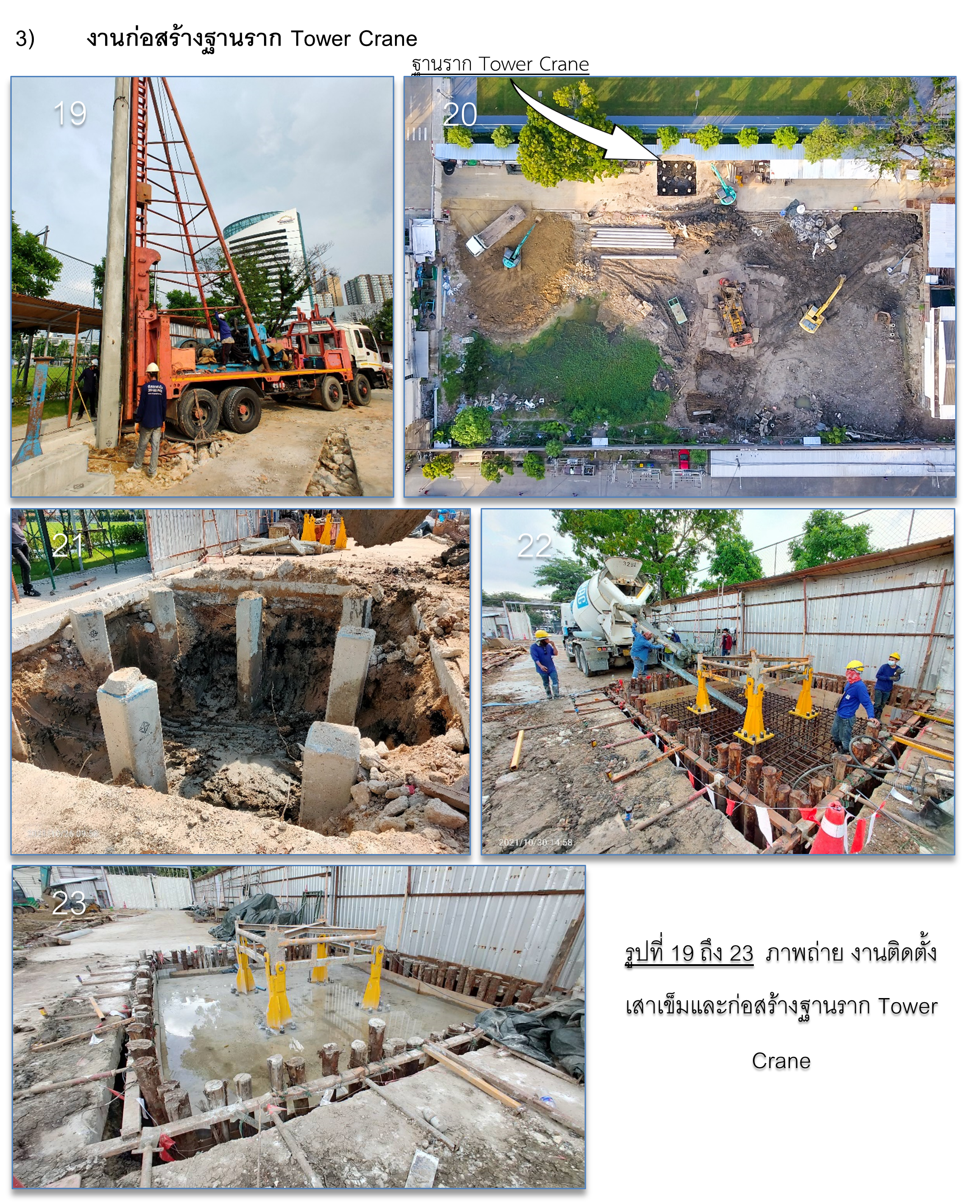

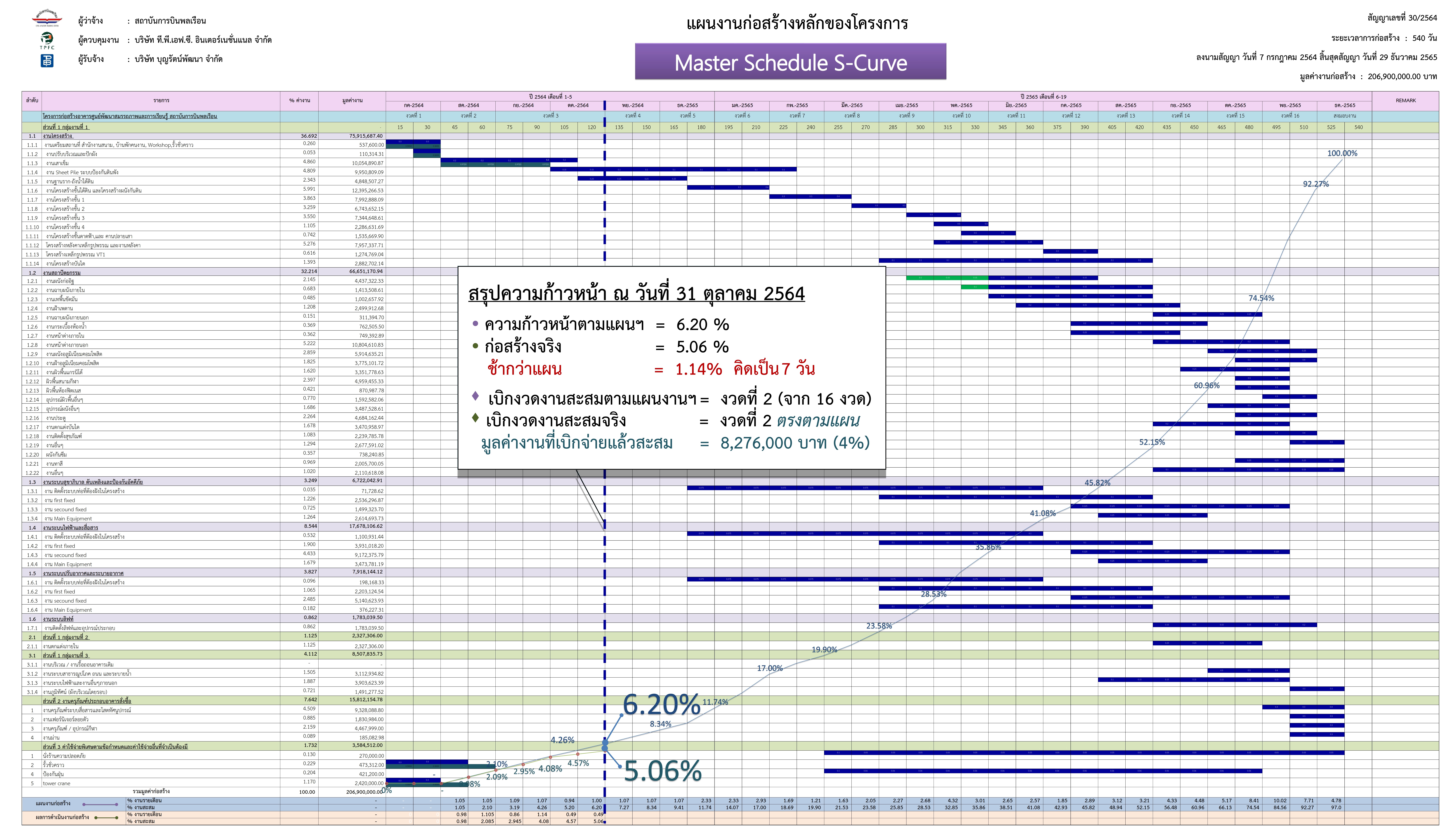

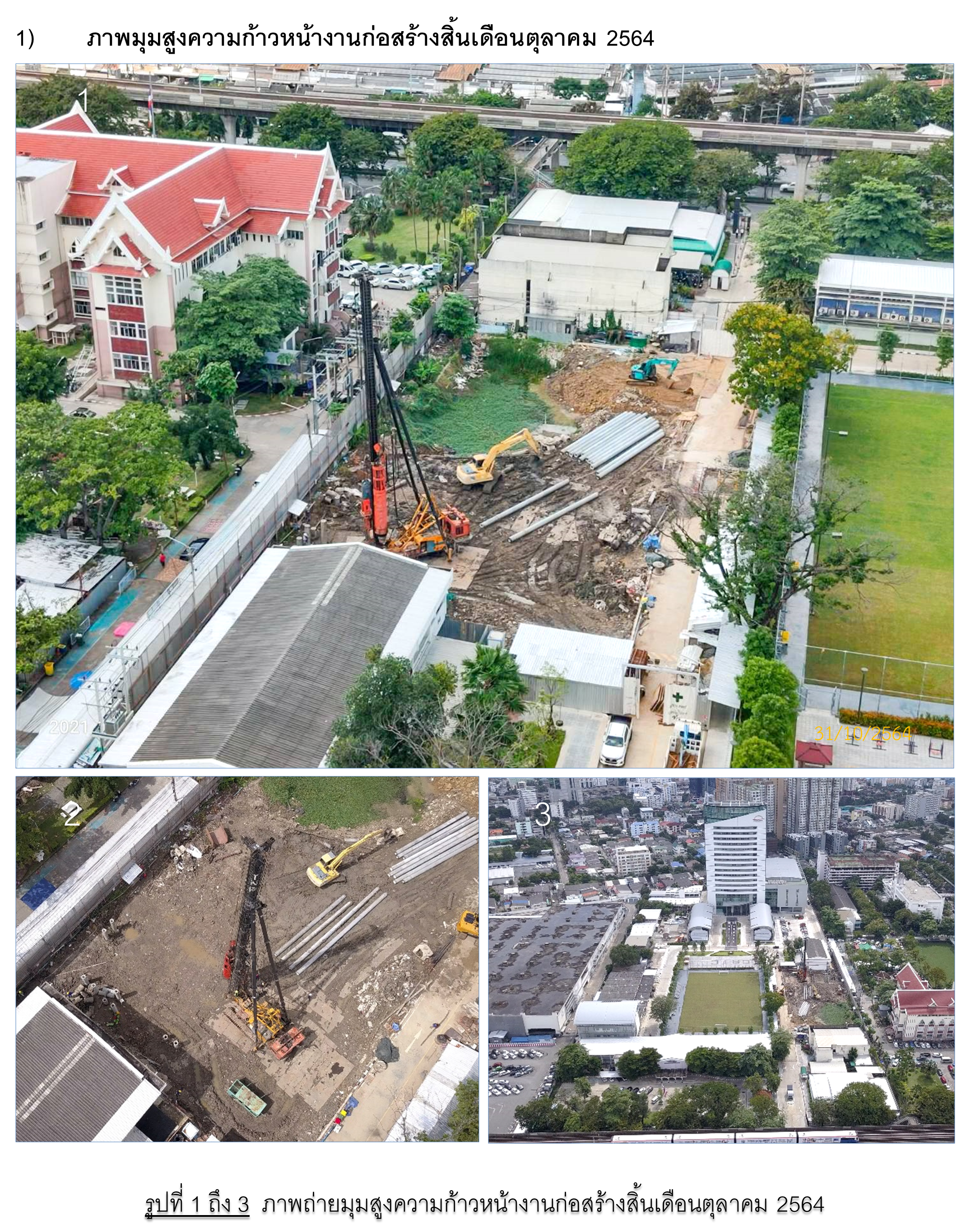

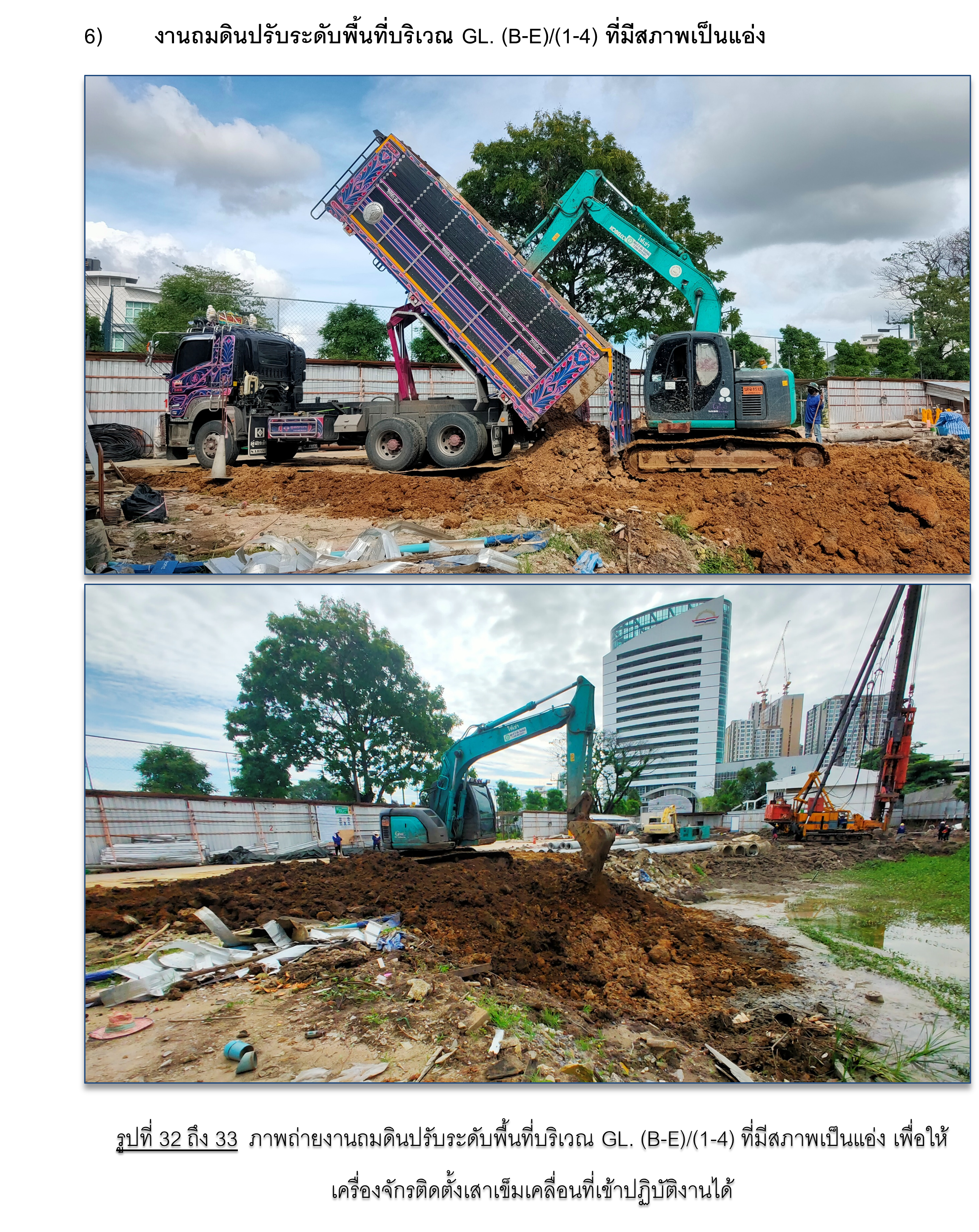

ความก้าวหน้า ณ วันที่ 31 ตุลาคม 2564
สำนักงานโครงการก่อสร้างอาคารศูนย์พัฒนาสมรรถภาพและการเรียนรู้
สถาบันการบินพลเรือน กรุงเทพมหานคร
ถนนพหลโยธิน แขวงจอมพล เขตจตุจักร กรุงเทพมหานคร 10900
โทร : 084-937-1166
อีเมล์ : tpfc.cm.catc@gmail.com
จำนวนผู้เข้าชมเว็บไซต์
วันนี้
39
เดือนนี้
623
จำนวนผู้เข้าชมทั้งหมด
10,937
